      tpo防水卷材
      您當前的位置 : 首 頁 > 媒體中心 > 單層屋面施工方案

      TPO防水卷材施工工藝(傳統機械固定)

      2020-01-02

      一、材料簡介

      引用歐州先進技術,以聚丙烯和三元乙丙橡膠為基料,添加抗氧劑、抗老化劑、紫外線吸收劑等各種助劑,采用一次擠出工藝產出的新型防水卷材。卷材符合美國能源之星標準,不含任何增塑劑和其他有害物質,屬于綠色環保的防水卷材。產品符合GB 27789-2011《熱塑性聚烯烴TPO)防水卷材》的要求,卷材自粘層的性能符合《帶自粘層的防水卷材》GB/T 23260-2009的要求。

      二、產品特性

      兼具三元乙丙橡膠的耐老化性與聚丙烯的可焊接性;

      不含增塑劑等有害化學添加劑;

      耐低溫性能優異,-40℃彎曲不脆裂,具有良好的柔韌性;

      高斷裂強度、高撕裂強度,耐根穿刺,耐化學腐蝕;

      白色表面陽光反射率高,節能;

      耐熱老化、尺寸穩定性好;

      采用熱風焊接、焊接過程中無氯氣釋放、無明火、安全;

      耐候性能優越,理論使用壽命達50年以上,不會因增塑劑遷移變脆,保持長久防水功能。

      三、適用范圍

      主要應用于外露式單層屋面防水工程也可用于大型場館、機場、地下室、人防工程、綜合管廊、水庫堤壩、垃圾填埋場、地鐵隧道、橋梁、糧庫等工程。

      四、推薦方案

      部位

      推薦做法

      備注

       屋面

      (構造層次從上至下)

      TPO防水層

      巖棉保溫層

       PE膜隔汽層

       結構層

      五、施工工藝

      1、施工工藝流程

      基層清理—鋪設PE膜隔氣層—鋪設巖棉—安裝固定墊片—鋪設TPO防水卷材—搭接邊熱風焊接—細部處理—防水層驗收

      2、基層處理

      施工前需對原屋面進行清理,去除屋面尖銳的異物,

      對于使用機械固定的區域,檢查屋面的穩定性。

      檢查建筑物周邊和屋面開口的周邊,保證基層達到設計要求。

      3、鋪設PE膜

      施工時自然滾鋪即可,完成面平整不褶皺、不空鼓。PE膜搭接處采用丁基膠帶進行粘接,丁基膠帶經過特殊的工藝流程生產出來的環保型無溶劑密封粘結材料,主要用于PE 膜連接密封,阻斷氣流的作用。

      當屋面有女兒墻時,周邊PE 膜應沿墻面向上連續鋪設,高出保溫層上表面不應小于150mm。

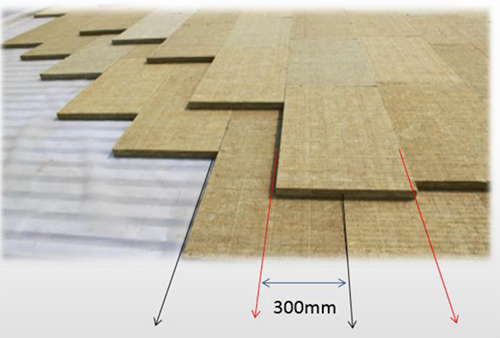

      4、鋪設巖棉

      將巖棉板平行屋脊鋪設,接縫要緊湊、密實。巖棉鋪設需錯縫鋪設,上下之間也要錯縫鋪設。

      立面巖棉一般采用單層鋪設,每塊巖棉要用專用墊片進行固定。

      U 型壓條的布局:屋面的屋脊氣樓和采光帶的四周,以及變形縫、屋面山墻、屋脊、天溝兩邊及天溝底,均設置U 型壓條,除天溝底和其側面采用自攻自鉆螺釘以外,其他部位均采用專用固定螺釘,螺釘間距0.25 米。

      對于符合要求的軟質保溫層,使用保溫層固定墊片進行固定,確保保溫層受力面積大,并且減少對保溫層的破壞。將保溫層根據屋面的情況進行鋪設和剪裁,鋪設方向沿垂直于壓型鋼板長邊方向,拼裝嚴密。

      用保溫層固定件對保溫層進行固定,墊片與保溫層表面平齊。固定件選用墊片施工中注意用力要均勻,以免破壞保溫層。固定件必須保證垂直地固定在波峰上,一次成活,不得預鉆。

      5、鋪設TPO防水卷材

      (1)防水卷材的鋪設

      ①彈線試鋪

      用墨斗彈線定位;

      ②TPO防水卷材的鋪設和安裝

      每日施工前需做一次剝離試驗 ,根據當時現場環境溫度進行調節焊機,選用Z 合適的溫度等級進行焊接。剝離測試以卷材破壞,固定墊片與卷材不剝離為Z 佳效果。

      用鉗子進行剝離試驗 ,根據試驗結果選用Z 適合的焊接溫度等級

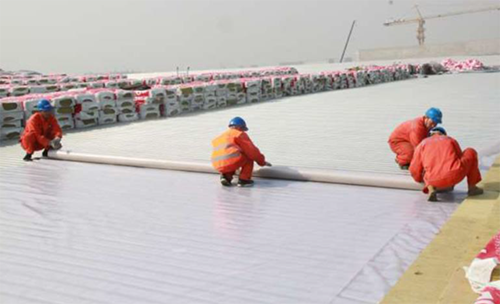

      2)沿先前彈好的線將TPO防水卷材自然空鋪,鋪設要平順,不褶皺,不起鼓即可。卷材搭接寬度為120mm。

      3)在卷材搭接邊處安裝卷材固定墊片。

      4)卷材焊接

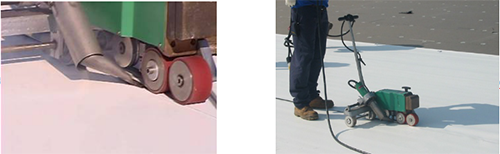

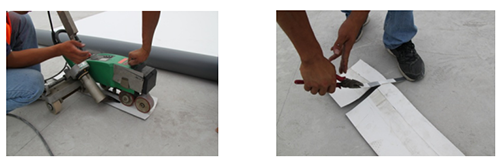

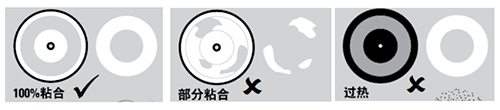

       1) 卷材大面搭接焊接采用TPO專用爬行焊機,在實際焊接前,先做焊接試驗,檢查自動焊機的基本設置,根據現場情況調整焊機設置。防水卷材搭接部位焊接面擦拭干凈、干燥,然后采用自動焊接機進行焊接,由專人操作,保持2.3m/min的速度穩定行走,搭接寬度為120寬。

      根據溫度,風速,爬行速度做預焊試驗,然后裁剪2公分寬試驗條做剝離試驗。

      2)自動焊接無法操作的部位手持式焊接機,采用熱風焊接,焊接時焊嘴與焊接方向呈45°角,壓輥與焊嘴平等并保持大約5mm的距離,焊接邊應有呈亮色熔漿滲出,不應出現漏焊、跳焊、燒焦或焊接不牢現象,焊接時不得損害非焊接部位的卷材。

                                                                                (手持焊接機)

      3) 卷材收頭處用金屬壓條固定,Z大釘距不應大于900mm,用密封膏密封。

      卷材鋪貼方向:卷材的鋪設方向應垂直于壓型鋼板長邊方向。平行于屋脊的搭接縫應順流水方向搭接,垂直于屋脊的搭接縫應順年Z大頻率風向搭接。施工前進行精 確放樣,盡量減少接頭,有接頭部位,接頭相互錯開至少30cm,搭接縫應按照有關規范進行。焊接縫的接合面應擦干凈,無水露點,無油污及附著物。當天鋪設的卷材Z 好在當天完成焊接;對于每天施工后留下的接口,必須采用膠帶和有效的方式進行保護,避免淋雨和受潮。

      6、細部節點處理

      6.1陰陽角

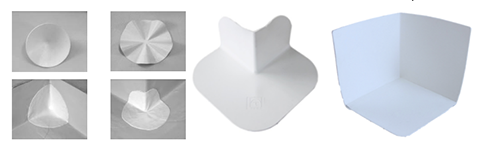

      陰陽角部位應用陰陽角預制件進行處理, 確保節點的完整性。

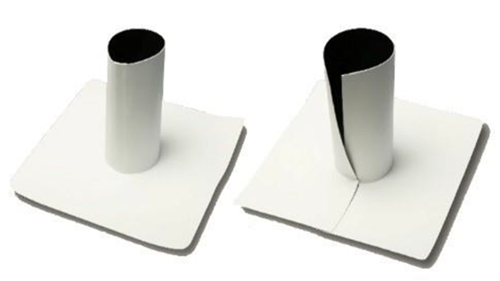

      6.2出屋面管道

      屋面排氣管主要用于基層防潮排氣作用,合理的布局可以增加屋面使用壽命,防水層到排氣管時應保證收口的密封效果。

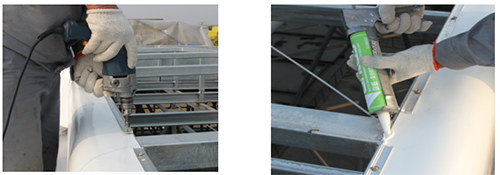

      施工過程中應采用預制件系統,將出屋面排氣管進行包裹,側面開口部位進行手工焊接,根部與大面卷材焊接。收口位置安裝金屬喉箍并填充密封膠,預制件上反高度應≥250mm。

      六、示意圖

      標簽

      下一篇:金屬屋面施工工藝2020-01-06

      相關產品

      相關新聞

      X
      選擇其他平臺 >>
      分享到
      主站蜘蛛池模板: 日韩另类综合自拍亚洲| 国产va免费精品观看| 女人ZOZOZO人禽| 亚洲中文字幕久久无码精品| 深夜福利导航| 国产精品一国产AV麻豆| 国内精品久久久久影| A级毛片100部免费看| 亚洲黑人av| 97免费人妻在线视频| 亚洲爆乳无码一区二区三区| 亚洲欧美日本久久网站| 污视频在线| 无码A级毛片免费视频内谢| 国产精品A片| 91精品欧美综合在线野草社区| 久久人人爽人人人人片| 国内精品久久久久久久影视| 亚洲18禁私人影院| 人人操碰| 久久99热全是成人精品| 午夜亚洲在线| 色94色欧美sute亚洲线路二| 福利姬国产精品一区在线| 精品无码一区在线观看| 亚洲阿v天堂无码z2018| 四虎av永久在线精品免费观看| 国产精品va无码免费麻豆| 亚洲AV永久无码精品导航| 17青青草国产一区二区| 99久久精品无码专区无| 亚洲午夜伦费影视在线观看| 亚洲一区二区三区啪啪| 91亚洲精品国偷拍自产在线观看| 国产精品自拍自在自线| 亚洲乱码中文论理电影| 99视频精品3| 国产亚洲欧美在线视频| 中文字幕乱码一区二区免费| 3p在线视频| 久久AV青久久久AV三区三区|
